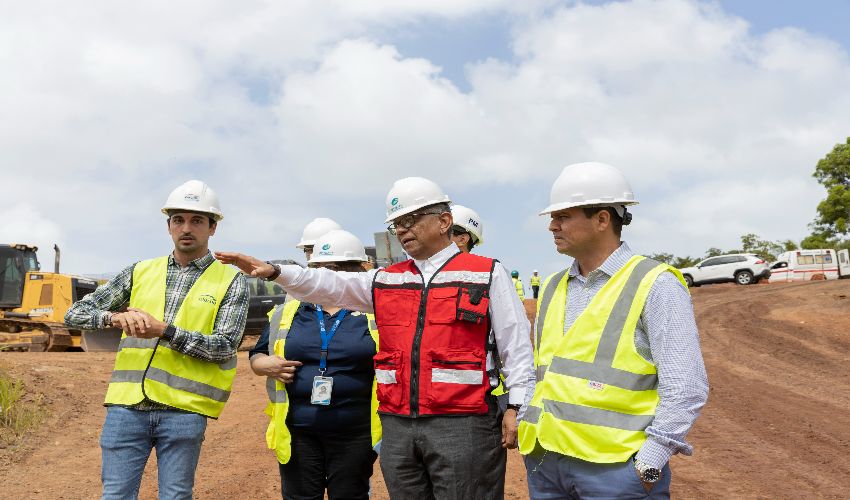

Verifican en sitio avances de la construcción de la nueva línea de transmisión Sabanitas

Durante la inspección se verificó el avance del 21% de la obra civil de la Subestación Sabanitas, que incluye la finalización del movimiento de tierra correspondiente al corte de la plataforma.

Redacción web

 Las obras de construcción, equipamiento y puesta en operación de la línea de transmisión eléctrica de alta tensión Sabanitas-Panamá III, deberán concluirse antes de que culmine el proyecto Generadora Gatún -la nueva y moderna planta de energía a base de gas natural- así lo indicó el gerente de la Empresa de Transmisión Eléctrica (ETESA), Ing. Carlos Mosquera Castillo, durante una inspección de seguimiento realizada.



También puedes leer: ¡Mansa dupleta! Shakira sería invitada de Rihanna en el Super Bowl; hay otros artistas





“El proyecto Sabanitas-Panamá III -cuya longitud es de poco más de 46 kilómetros- lleva un avance de más del 40%.  El objetivo es terminar dos o tres meses antes de que la generadora de Gatún esté lista para entrar en línea, a fin de poder realizar las pruebas preliminares, y comprobar la seguridad y confiabilidad”, explicó el Ing. Castillo.



Durante la inspección se verificó el avance del 21% de la obra civil de la Subestación Sabanitas, que incluye la finalización del movimiento de tierra correspondiente al corte de la plataforma y del acceso vial desde la autopista, así como las fundaciones del Edificio de Control que refleja un 80.10% de avance en esta actividad.



También puedes leer: ¡Ella había pedido ayuda! Nueva foto de Gabby Petito toda golpeada sale a la luz



El gerente de la Empresa de Transmisión Eléctrica recordó que los proyectos del Plan de Expansión del Sistema Interconectado Nacional (PESIN), que viene desarrollando ETESA, están alineados con el Plan de Transición Energética, a través del cual Panamá está integrando progresivamente a su matriz energías renovables, más limpias, eficientes, lo que incluso en un futuro deberá reflejarse en las tarifas.



“La nueva línea de transmisión Sabanitas-Panamá III es de suma importancia, porque tiene una capacidad de 1,000 MVA por circuito y traerá energía hacia el punto de mayor consumo desde un lugar más cercano”, refiriéndose a la energía que se producirá en la nueva Generadora Gatún, el proyecto de generación eléctrica a base de gas natural que lleva adelante AES Panamá en la provincia de Colón.



Etiquetas
Más Noticias

El País ATTT detecta neumáticos lisos y papel ahumado en inspección de busitos colegiales

Fama Farruko reconoce la raíz panameña del reguetón

Fama Hollywood revive a Audrey Hepburn con Lily Collins

Fama ¡La recibieron como reina! Venezuela se rinde ante Demphra

Fama Alexandra Guzmán cumplirá su última misión como reina en Nicaragua

El País Operador chino de puertos se queda sin concesión en Panamá tras publicación de fallo

El País Panamá incauta cargamento de 1.777 paquetes de droga que tenía como destino el Reino Unido

El País Ordenan detención provisional a hombre imputado por femicidio de su prima y pareja

El País Ministra Muñoz viaja a Colón para garantizar estabilidad de trabajadores portuarios

El País Ifarhu evalúa nuevos métodos para controlar el uso del Pase-U

Deportes Gianluca Prestianni es suspendido por la UEFA por supuestos insultos racistas a Vinicius

El País Minsa destaca que Panamá se mantiene estable frente a enfermedades zoonóticas

El País Concesión portuaria a operador chino restaba soberanía y riqueza a Panamá, según sentencia

El País Minsa: moquillo en perros no se transmite a las personas

El País Gobierno de Panamá toma control de dos puertos tras anulación de concesión a empresa china

El País Filial de danesa Maersk y de la MSC operarán de forma transitoria los puertos en Panamá

El País Homicidio en Praderas de Buena Vista eleva a 11 las víctimas por violencia en Colón

El País Emprendedores se activan ante la llegada de 'Sabores de Colón'

El País Colonenses disfrutan del tradicional Carnavalito

El País Coclesito celebra la IV Feria Nacional del Búfalo
